發布日期:2018-02-01 09:30:10 來源:市政資產運營 建設管理部 工程二部 企業管理部 城隧公司
為進一步加大水污染防治力度,全面落實《濟南市落實水污染防治行動計劃實施方案》,2017年4月,濟南市下發《濟南市小清河流域污染治理攻堅行動工作方案》,通過59項重點工作對城市建成區黑臭水體、生活污水處理、雨污分流改造、小清河清淤與生態補水等方面進行全面整治和提升。
繼淄博路倒虹清淤疏浚工程順利完工后,濟南城市建設集團負責的濟空四站邊溝、曹家圈虹吸干渠、山頭店大溝、華山大溝黑臭水體整治工程,前后引河黑臭水體整治項目、華山片區水質凈化站工程、清河北路曹家圈虹吸干渠倒虹吸工程、小請河前進橋東北側雨水涵間截污整治工程、二環西路西南側雨水涵洞截污整治工程、小清河濟南城區段生態清淤工程均已完成或達到我市時間節點要求。
濟空四站邊溝黑臭水體整治工程:結合實際,強化治污

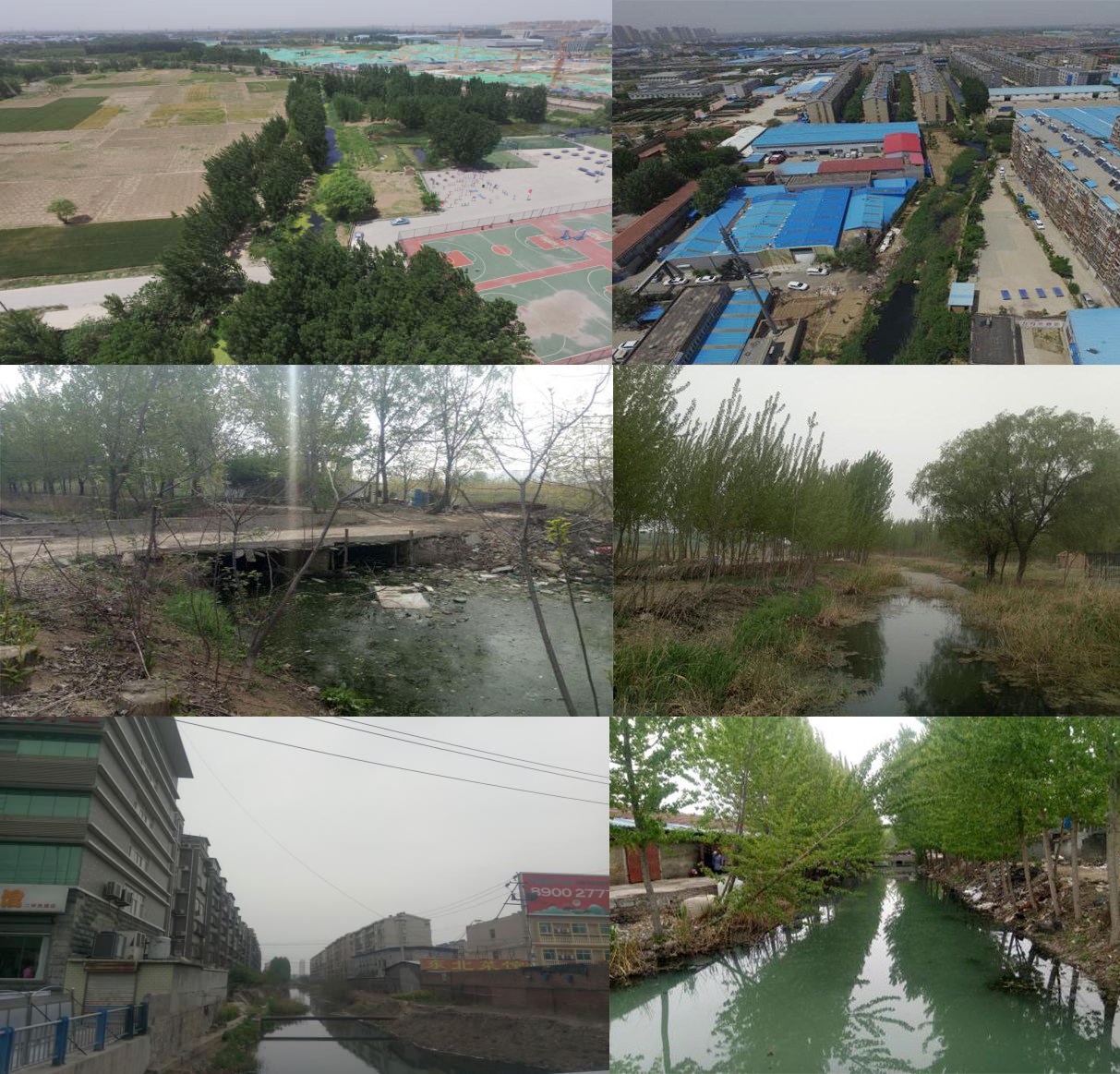

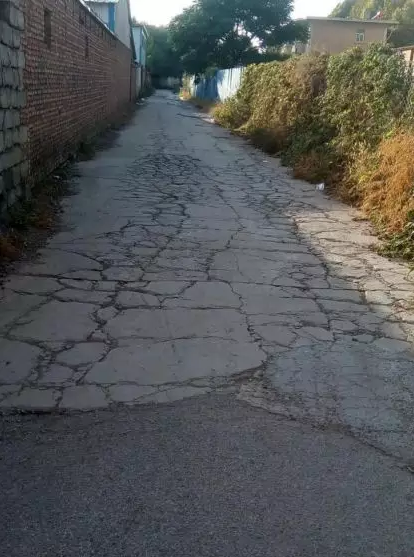

西客站片區東側未經改造的老片區

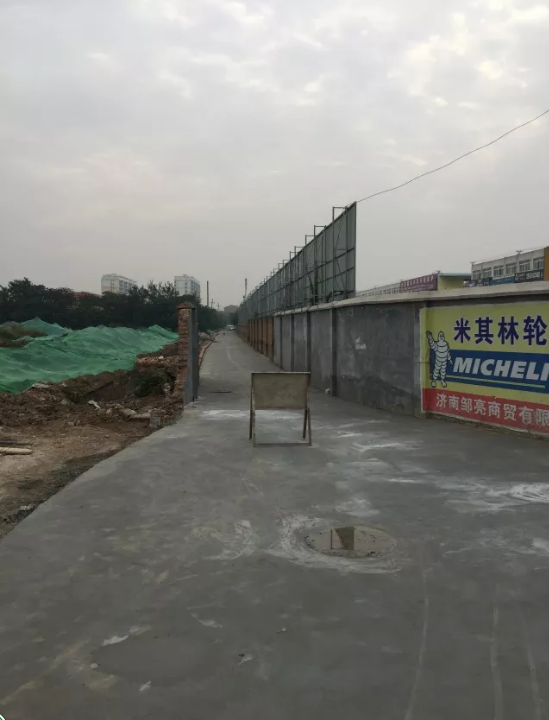

濟空四站邊溝黑臭水體整治工程位于西客站片區東側未經改造的老片區。由于該片區面積較廣又多為居住區,雨污水排放量大、地下雨污排放管網較底常年給當?shù)鼐用裆顜?lái)不便。經過在2016年12月和2017年10月份兩次改造后,做到了雨污分流,環境污染及積水倒灌現象基本得到解決。

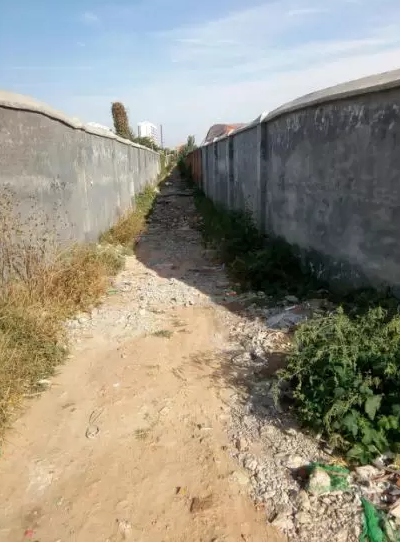

治理后
自2016年4月份接到黑臭水體治理任務以來,前期已經完成了明溝部分清淤、垃圾清理、鋪設一條全長約600米的d500污水管等工作。2017年在原有改造方案的基礎上把上游拖機路和四站家屬院的兩處污水排放口直接改暗道接進新鋪設的d500的污水管內,達到平時明溝內無污水無臭味,只作為溝體南側路面雨水溝使用,并且把明溝內淤泥全部清理,清淤后全部用混凝土做溝底硬化施工。改造還包含溝體南側路面的硬化施工,并做雨水收集口排入明溝,解決路面積水問題及附近居民出行難問題。

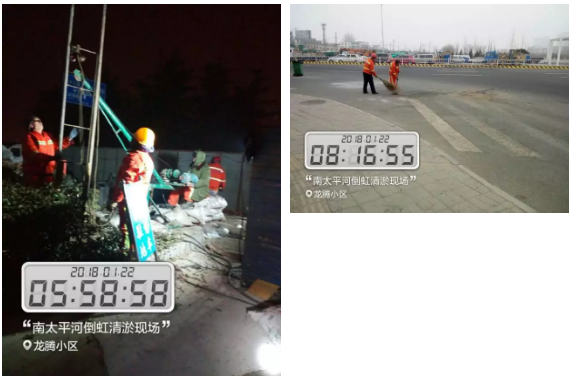

淄博路倒虹清淤疏浚工程:迎難而上,提前12天完工

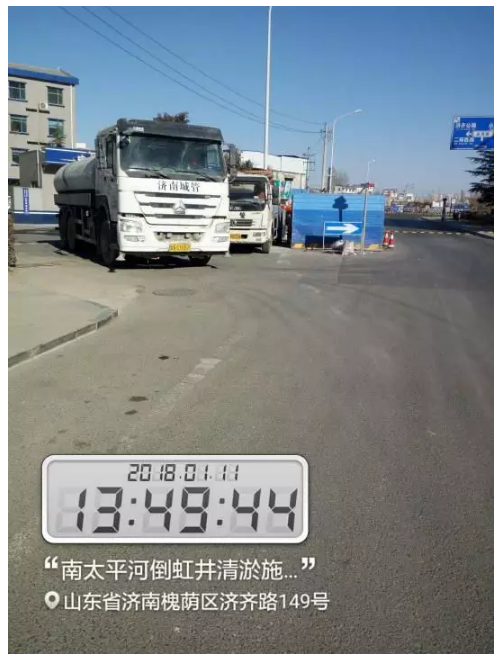

由濟南城市建設集團旗下的濟南市政公用資產管理運營有限公司負責的臘山北路倒虹清淤疏浚工程,第一時間解決修復因干支管線堵塞、破損造成污水直排河道的流域污染。原計劃工期為2018年1月5日至2018年1月31日,最終提前12天完成既定任務。
項目施工過程中,經過前期現場排查發現該工程存在以下施工難點:倒虹管徑小、管道長(管道總長120m,管徑2*600mm)、淤積多,人工無法進行進管清淤作業,且其位于小清河北路快車道,車流量大,交通疏通困難,加上工期正值嚴寒,氣溫均為零下,施工難度加大。針對這些問題,市政資產運營公司及時調整現場安全措施,施工隊伍方面也調整了施工方案,采用淤泥牽引與疏通車聯合作業技術,克服了小管徑施工難度。同時,通過合理設置交通疏導路線,加強冬季安全施工措施,建立冬季施工應急預案,克服了交通困難,保證工程安全有序推進。

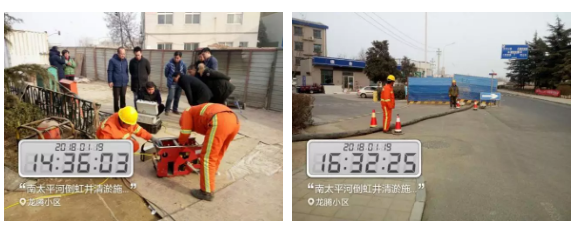

2017年1月19日,該工程提前完成清淤任務,現場CCTV管道驗收一次通過,管道暢通率達100%,現該倒虹已恢復正常運行。
曹家圈虹吸干渠黑臭水體整治工程:多措并舉,全長2600米河道整治完畢

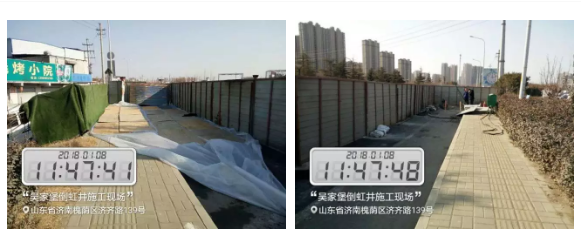

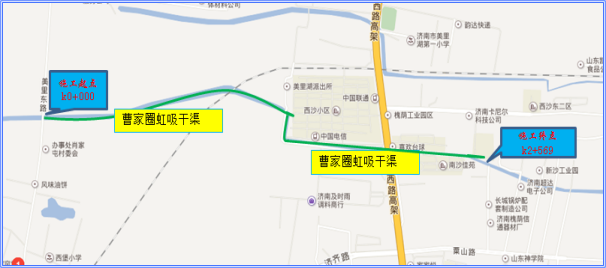

施工平面位置示意圖
曹家圈虹吸干渠的流域范圍集中在小清河以北的建成區內。近些年來隨著城區北部的開發建設,北部片區發展迅速,排污量增加,由于市政排水設施的建設相對滯后,河道周邊污水直接排入河道,污染水體,致使河水黑臭,影響周邊居民生活質量。

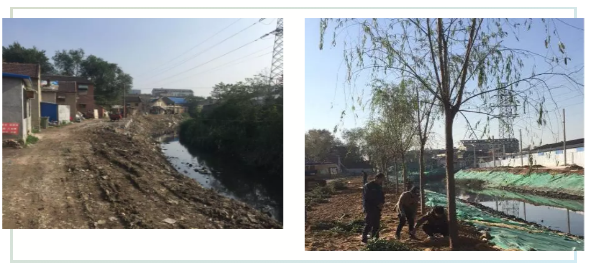

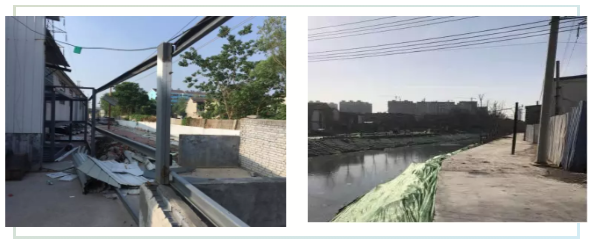

施工前

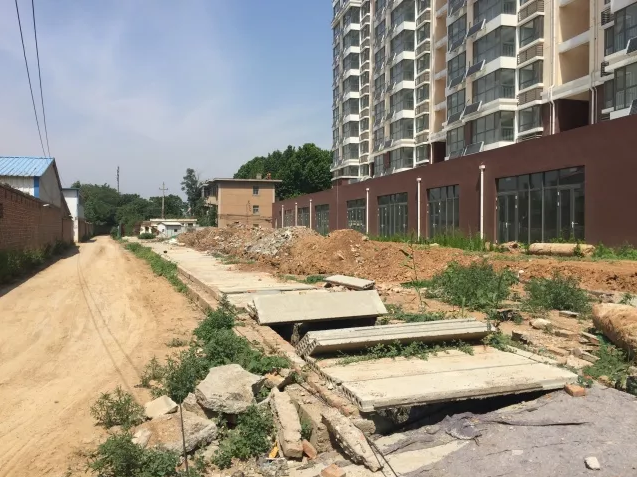

施工后
本次工程對美里東路至新沙工業園五街段河道實施綜合治理,全長2600米;美里東路以東500米按規劃35米斷面形成,剩余2100米河道維持現狀河型不變,以清淤為主,工程設計主要包括河道拓寬、景觀綠化、河道截污、河道清淤、修建管理路、橋梁改造等內容。工程于2017年5月12日正式開工,經過建設單位、監理單位及施工單位的共同努力,于2017年11月30日順利完成本工程的實施,按照計劃時間節點完成。
前后引河黑臭水體整治項目:多方配合,共同推進截污治污
濟南城市建設集團與天橋區政府相互配合,多次召開專項對接會議,確定前后引河黑臭水體整治工程包括敷設臨時截污管線、河道清淤、邊坡處理、裸露土綠化及臨時道路建設內容,其余待地塊整體開發時一并進行治理。

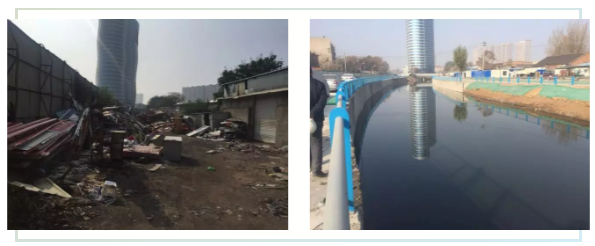

迎濟橋以南河道東側(臧家村西側)施工前與施工后
自2017年7月20日前后引河黑臭水體整治項目正式開工建設,天橋區開始陸續提供拆遷施工場地,11月底天橋區完成相關施工場地提供。
迎濟橋以南河道西側(造紙廠東側)施工前與施工后
截止12月底黑臭水體整治全部完工,累計完成污水管線3245米,既有排污口截流30處,河道清淤約16000立方,邊坡整修2110米,河道鋼制欄桿安裝1800米。
國棉一廠以東河道北施工前與施工后
華山水質凈化站:土建工程總量完成40%,建成后15萬人受益
華山水質凈化站工程是我市“小清河流域污染治理攻堅行動工作方案”中的一項重要任務,也是我市第一個采用BOT運營模式建設的市政項目。濟南城市建設集團作為項目實施主體,自2017年9月份開工以來,成立了華山水質凈化廠項目部,負責華山項目的建設配合工作。

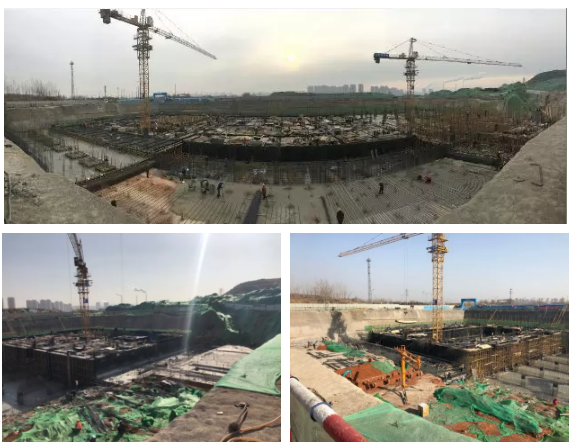

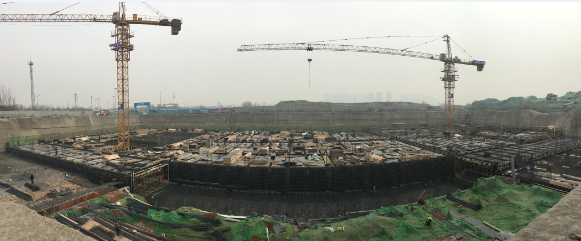

截止目前,華山水質凈化站地上綜合管理房主體結構全部完成,土建工程總量已完成約40%。地下箱體作為水質凈化站主體結構,墊層澆筑工作全部完成,樁基施工工作全部完成,現進行的主體地下二層施工工作中,下一步計劃待地下二層施工完畢后再進行地下一層施工工作。
華山水質凈化站作為華山片區的重要污水處理設施,收集片區污水,進行集中處理,消除對華山湖濕地公園以及小清河的污染,同時也能夠大大降低對周圍居民的噪聲影響。項目服務范圍為華山片區14.6平方公里,受益人群15萬人口。
